Paneles solares para escuelasy para el consumo que ocurre todo de día

De todos los giros que instalamos, una escuela es el que mejor se lleva con el sol. Enciende a las siete de la mañana, se apaga en la tarde, descansa sábado y domingo y no tiene una sola carga que trabaje de madrugada. Eso significa que casi toda la energía que produce el sistema se consume en el mismo momento en que se produce, sin guardarla y sin devolverla. Aquí te explicamos dónde se va realmente la energía de un plantel, qué hacen las vacaciones largas con tu cuenta ante CFE, y por qué el proyecto se calendariza en julio y no en marzo.

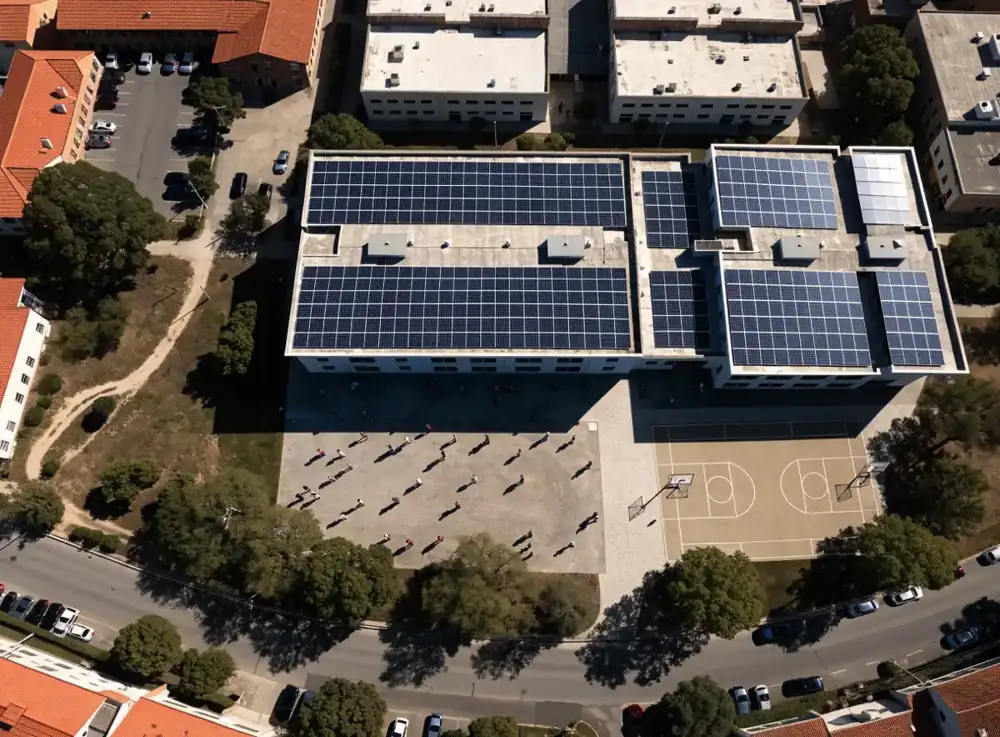

Patio de una escuela con techumbre y edificio de aulas de dos niveles
El consumo

Dónde se va la energía
en un plantel de verdad

Antes de hablar de paneles conviene partir el recibo. En una escuela casi nunca manda lo que el director cree que manda.

Una escuela consume en una franja muy angosta y muy predecible: de siete de la mañana a dos de la tarde en el turno matutino, y hasta las siete u ocho de la noche si hay turno vespertino. No hay cámaras de congelación arrancando solas de madrugada, no hay una línea de producción trabajando el domingo, no hay huéspedes bañándose a las seis. Todo lo que gasta un plantel, lo gasta mientras hay sol. Por eso los paneles solares para escuelas tienen la coincidencia más alta entre generación y consumo de cualquier giro, y por eso el sistema se aprovecha casi completo sin necesidad de almacenar nada.

La lista de cargas es corta y siempre la misma. Primero, la iluminación de aulas, pasillos y oficinas, que en un plantel grande es mucha superficie encendida al mismo tiempo durante seis o siete horas seguidas. Segundo, la ventilación o el clima: ventiladores de techo en las zonas templadas, minisplits por aula en las zonas calurosas, y ahí la diferencia entre un clima y otro cambia el recibo en una proporción enorme. Tercero, los laboratorios y talleres: campanas de extracción, estufas, compresores, autoclaves, hornos de cerámica, equipo de soldadura en las escuelas técnicas. Cuarto, el centro de cómputo, con sus equipos, su servidor y el clima del cuarto de servidores, que en varias escuelas es lo único que no se apaga nunca.

Quinto, el bombeo de agua: la bomba que sube de la cisterna al tinaco y, en planteles grandes, la hidroneumática de los baños. Sexto, la cocina y la cafetería, con refrigeradores, congeladores, hornos y a veces una lavaloza con resistencia eléctrica. Y séptimo, si tienes turno vespertino o rentas las canchas, el alumbrado deportivo, que son pocas horas pero mucha potencia al mismo tiempo, y es la única carga del plantel que ocurre cuando ya se metió el sol.

La energía solar para escuelas se dimensiona sobre esa lista, con las horas reales de cada cosa, y no sobre el total que aparece en la última hoja del recibo. Si quieres una primera idea antes de que vayamos a medir, la calculadora de paneles solares te da un orden de magnitud con tu consumo en kWh. Sirve para empezar la conversación; no sirve para firmar un proyecto. El panorama general para inmuebles de uso no habitacional está en paneles solares para empresas.

Cargas

Las seis cargas que
deciden tu recibo

Estas son las partidas que encontramos al medir el tablero de un plantel, con lo que hay que revisar en cada una antes de dimensionar nada.

1

Iluminación de aulas y pasillos

Es mucha superficie encendida al mismo tiempo durante toda la jornada. En escuelas con luminarias viejas, el cambio a luz de bajo consumo baja el recibo por sí solo y además reduce el tamaño del sistema que vas a necesitar. Hazlo antes de cotizar los paneles, no después: cotizar sobre un consumo que vas a bajar es pagar por kW que no ibas a usar.

2

Ventilación o clima por aula

Un ventilador de techo consume una fracción minúscula de lo que consume un minisplit. Un minisplit de una tonelada de refrigeración encendido seis horas en un aula de cuarenta alumnos es, por sí solo, la carga más grande del salón. En planteles de clima cálido esta partida puede ser la mitad del recibo de mayo y junio, y es también la que mejor coincide con la hora de máxima generación.

3

Laboratorios y talleres

Campanas de extracción, compresores, autoclaves, hornos y equipo de soldadura. Son cargas de mucha potencia y pocas horas, concentradas en los días que hay práctica. Lo que importa aquí no es tanto la energía acumulada como el pico: varios equipos arrancando juntos suben la potencia máxima del plantel, y en algunas tarifas esa potencia se paga aparte.

4

Centro de cómputo y servidores

Los equipos de los alumnos se apagan al final del turno, pero el servidor, el conmutador de red y el clima del cuarto de servidores muchas veces no. Ese es el único piso de consumo que una escuela tiene las 24 horas, y aunque es chico en potencia, son todas las horas del año. Es también lo primero que conviene respaldar si en tu zona se va la luz seguido.

5

Bombeo de agua y sanitarios

La bomba que llena el tinaco desde la cisterna y la hidroneumática de los baños trabajan en ciclos cortos a lo largo del día. En planteles con muchos alumnos por sanitario esos ciclos se vuelven casi continuos en los recreos. Una bomba vieja o mal calibrada arranca de más y se nota; revisar el flotador y la presión de arranque es de los ajustes más baratos que existen.

6

Cocina, cafetería y alumbrado de canchas

Refrigeradores y congeladores de la cafetería son carga continua incluso en fin de semana. El alumbrado deportivo es lo contrario: mucha potencia, pocas horas y siempre después de que se metió el sol, así que es la única partida del plantel que los paneles no cubren en el momento. Se compensa con la energía que entregaste durante el día.

Paneles solares instalados sobre los edificios de aulas de una escuela
Los techos de un plantel suelen ser planos, continuos y sin sombra: la superficie ideal para un arreglo grande.
Aula con luz natural entrando por las ventanas
Un aula bien orientada gasta menos iluminación todo el año, y eso reduce el tamaño del sistema antes de instalarlo.
Centro de carga con los circuitos identificados
Separar los circuitos por edificio es lo que permite medir por área y saber qué zona del plantel se disparó.
Perfil

El horario escolar
contra la curva del sol

Esta es la coincidencia real que medimos en un plantel de turno matutino y vespertino. Léela con tu horario propio en la mano, porque decide si necesitas batería o no.

Franja del díaQué está trabajandoCoincidencia con la producción solar
7:00 a 9:00Iluminación de todo el plantel, arranque de ventilación, bombeo matutinoMedia. El sol va subiendo y ya cubre buena parte del arranque
9:00 a 14:00Aulas llenas, laboratorios, centro de cómputo, clima al tope, cafeteríaMuy alta. Es la mejor ventana del día y prácticamente todo se autoconsume
14:00 a 18:00Cambio de turno, aulas del vespertino, clima en su punto más calienteAlta al inicio, cayendo al final. Aquí la producción todavía cubre el grueso
18:00 a 21:00Turno vespertino, alumbrado de canchas, iluminación generalNula. Toda esta energía se toma de la red, y es el único tramo que pesa
Sábado y domingoSolo servidores, refrigeración de cafetería y vigilanciaGeneración completa con consumo mínimo: se entrega casi todo a la red
Vacaciones de verano e inviernoPrácticamente nada encendidoProducción de dos meses casi íntegra hacia la red, que se acredita para el ciclo siguiente

Lee las dos últimas filas con atención, porque ahí está la particularidad del giro. Una escuela entrega a la red todos los fines de semana y dos temporadas largas al año, y esa energía no se pierde: se te acredita dentro del esquema de compensación de tu contrato de interconexión y se descuenta de los meses en que sí hay clases. Por eso el ahorro de energía en escuelas se mide por ciclo escolar completo y no mes por mes. Y por eso también, en la gran mayoría de los planteles, el almacenamiento en baterías no se justifica: no hay consumo nocturno que valga la pena guardar.

Vacaciones

Julio, diciembre y
el plantel vacío

La estacionalidad de una escuela es la más marcada que existe, y es justo lo que se dimensiona mal cuando alguien cotiza con un solo recibo.

Un plantel produce durante todo el año pero consume solo durante el ciclo escolar. Julio y agosto, la segunda quincena de diciembre y la primera de enero, más los puentes y las semanas de evaluación, suman cerca de tres meses en que el edificio está casi apagado mientras el techo sigue trabajando al máximo, porque además son los meses de más sol. Si alguien te propone un sistema dimensionado con el recibo de mayo, vas a tener un arreglo sobrado; si lo dimensiona con el de julio, vas a quedarte corto todo el ciclo.

La forma correcta es dimensionar sobre el consumo anual completo, sabiendo que la energía que entregas en vacaciones se convierte en un crédito que se descuenta cuando regresan los alumnos. Aquí sí conviene entender el mecanismo: el medidor bidireccional, que es el aparato que cuenta por separado lo que tomas de la red y lo que le entregas, va llevando ese saldo. Ese crédito no dura para siempre: tiene una vigencia dentro del contrato de interconexión, así que un sistema exageradamente grande en un plantel con tres meses muertos termina regalando energía. El tamaño correcto es el que aprovecha el ciclo, no el que llena el techo.

Hay un matiz importante en paneles solares para universidades. Una universidad casi nunca para de verdad: hay cursos de verano, posgrados que trabajan en periodo intersemestral, laboratorios de investigación con equipo que no se puede apagar, bibliotecas abiertas, centros de datos y muchas veces residencias. El perfil se parece más al de un pequeño campus corporativo que al de una primaria, y suele estar en una tarifa distinta. Ahí sí hay consumo de noche, sí hay consumo en verano y sí puede convenir almacenamiento para cargas específicas.

El otro matiz es la tarifa. La mayoría de las escuelas medianas están en PDBT, la tarifa de pequeña demanda en baja tensión, donde te cobran la energía que consumiste en kWh más un cargo fijo, y ahí los paneles atacan directamente la partida grande. Los campus universitarios y los planteles muy grandes suelen estar en GDMTH, la tarifa de gran demanda en media tensión, donde además de la energía te cobran la demanda contratada, que es la potencia máxima que jalaste al mismo tiempo medida en kW. Esa segunda partida los paneles no la bajan por sí solos, porque tu pico puede ocurrir al encender todo a las siete de la mañana, cuando el sol apenas sube.

Ejecución

Cómo se instala
con niños en el plantel

Una obra en una escuela no es una obra más: hay menores de edad abajo. Estos son los seis pasos con los que trabajamos, del primer contacto a la entrega.

01

Medición por edificio, no por plantel

Colocamos medidores temporales en los tableros que alimentan aulas, laboratorios, cómputo y bombeo durante una o dos semanas de clases normales. Con eso sabemos qué porcentaje del recibo es cada edificio y podemos decidir dónde conviene meter sol y dónde conviene primero cambiar luminarias o reparar un equipo viejo.

02

Revisión de techos, sombras y estructura

Medimos la superficie útil de cada edificio, revisamos las sombras de los tinacos, de los cubos de escalera, de los árboles grandes del patio y de los edificios vecinos a lo largo del día, y verificamos que la losa soporte. En planteles de varios edificios casi siempre conviene repartir el arreglo en dos o tres techos en lugar de saturar uno.

03

Proyecto, calendario y trámite

Se define el tamaño, el punto de conexión y la fase del proyecto, y se arma el expediente de interconexión ante CFE. El calendario se construye al revés: primero se fija la ventana de vacaciones en la que se va a instalar y desde ahí se cuenta hacia atrás para saber cuándo hay que firmar. Los plazos del trámite ante CFE son lo que marca esa cuenta regresiva.

04

Obra en periodo vacacional

El grueso del montaje se hace con el plantel vacío. Es la razón por la que una escuela decide en marzo lo que va a instalar en julio: si el acuerdo se firma en junio, el equipo llega cuando ya regresaron los alumnos. Los cortes de energía para conectar en el tablero se programan en esos mismos días y no interrumpen a nadie.

05

Si hay que trabajar en clases, se acordona

Cuando una parte de la obra cae en periodo escolar, se delimita el área con malla, se retira el acceso a la azotea, se usan rutas que no cruzan patios ni pasillos de alumnos, y las maniobras de izaje se hacen antes de las siete de la mañana o después de la salida. El personal trabaja identificado y el plantel sabe cuántas personas entran y salen cada día.

06

Entrega, monitoreo y capacitación

Se prueba el sistema con carga real, se verifica el medidor bidireccional y se capacita al personal de mantenimiento en el monitoreo, en las alarmas y en lo que sí debe revisar cada mes. Se entrega también el acceso al tablero de monitoreo para dirección, porque el dato lo va a pedir la sociedad de padres tarde o temprano.

Techumbre con paneles solares sobre un estacionamiento
Cuando los techos no alcanzan, la techumbre de estacionamiento suma superficie y da sombra en la zona de ascenso y descenso.
Aplicación de monitoreo de un sistema solar en un teléfono
El mismo dato que usa mantenimiento para operar es el que se proyecta en el patio como material didáctico.
Limpieza de paneles solares en una azotea
En planteles con canchas de tierra o arbolado grande la limpieza se programa más seguido, y casi siempre en vacaciones.
Presupuesto

Cómo se decide esto
dentro de una escuela

La parte técnica suele ser la fácil. Lo que alarga un proyecto escolar es que la decisión pasa por más manos que en cualquier otro giro.

En un negocio decide el dueño. En una escuela decide un consejo, un patronato, una asociación civil, a veces una congregación y casi siempre con el visto bueno de la sociedad de padres. Eso no es un obstáculo, pero sí obliga a preparar el proyecto de otra forma: la propuesta tiene que poder explicarse en una sesión, con el consumo medido, el alcance desglosado y el retorno expresado en ciclos escolares, que es la unidad de tiempo con la que esa mesa piensa. Una propuesta que solo trae una cifra final no sobrevive a la tercera pregunta.

En paneles solares para colegios privados el ingreso viene de colegiaturas y el gasto de energía es una partida fija que compite con sueldos, mantenimiento y equipamiento. El argumento que más pesa en esa mesa no es el porcentaje de reducción, es la previsibilidad: un plantel que produce buena parte de su propia energía deja de estar expuesto a que un ajuste de tarifas le desordene el presupuesto a media ciclo. El proyecto también se puede escalonar por edificios, de modo que cada etapa entre en operación al terminar y financie la siguiente; las condiciones de financiamiento se revisan sobre el alcance completo aunque se ejecute en fases.

En el plantel público cambia el trámite, no la técnica. Ahí hay que revisar a nombre de quién está el servicio de CFE, quién es el titular del inmueble, si el recurso viene de un comité de padres, de un programa estatal o de una donación, y qué reglas tiene ese recurso sobre la propiedad del equipo instalado. Nada de eso es exótico, pero todo tiene que estar resuelto antes de ordenar material, porque un sistema instalado sobre un inmueble cuyo titular no autorizó por escrito es un problema que nadie quiere heredar al siguiente director.

Un último apunte de superficie. Cuando los techos no alcanzan, o cuando son de lámina vieja que ya no está para cargar nada, la salida es la techumbre de estacionamiento: una estructura que sostiene los paneles y a la vez da sombra en la zona de ascenso y descenso, que en la mayoría de los planteles es el punto más caliente y más incómodo del día. Es más costosa por kW instalado que un arreglo en losa, porque incluye toda la estructura, pero resuelve dos cosas a la vez. Los criterios de fijación y altura están en estructura para paneles solares.

Por escrito

Qué se documenta
en un plantel

En una escuela cambian el director, el coordinador administrativo y la mesa directiva, a veces en el mismo año. Lo que no está por escrito se pierde en un ciclo.

Didáctico

El tablero en el patio
que sí notan los padres

Es la parte del proyecto que no aparece en el recibo y que, en una escuela, termina siendo la que más se comenta.

Un sistema solar en un plantel produce dos cosas: energía y un dato que se puede enseñar. Una pantalla en la entrada o en el patio que muestre cuánta energía está generando el techo en este momento, cuánta lleva el mes y cuántos kWh acumula el ciclo convierte la instalación en material didáctico permanente. Sirve para física, para matemáticas, para ciencias naturales y para formación cívica, y sirve sin que ningún maestro tenga que preparar nada: el dato está ahí, cambiando solo, todos los días.

Vale la pena que ese tablero esté pensado desde el proyecto y no improvisado después. Lo que funciona es mostrar tres números grandes y legibles desde lejos: potencia que se está generando en este instante, energía generada hoy y energía acumulada del ciclo escolar. Lo que no funciona es llenar la pantalla de gráficas técnicas que nadie va a leer de pie. La misma plataforma que usa mantenimiento para vigilar el sistema es la que alimenta esa pantalla, así que no es un equipo aparte ni un gasto duplicado.

Para la escuela privada esto además compite. Un padre que recorre dos colegios y ve en uno un tablero con la generación del día se lleva una impresión concreta, no un folleto. Y para efectos de comunicación institucional, un sistema con monitoreo y con reportes mensuales es evidencia medible de paneles solares en instituciones educativas, con kWh generados y no con promesas. Varias certificaciones escolares y programas de escuela sustentable piden exactamente ese tipo de evidencia, y la piden en números.

Lo demás es criterio de instalación. Los inversores hacen un zumbido bajo pero continuo, así que no van en un muro compartido con un aula ni con la biblioteca: van en cuarto de máquinas, en azotea técnica o en un muro exterior ventilado y con protección contra el sol directo. El cableado se canaliza completo y ninguna parte del sistema queda al alcance desde un patio, una barda o un techo bajo al que un alumno pueda subirse. Un sistema solar para escuela bien hecho es un sistema que ningún niño puede tocar.

Si tu institución además opera cafetería con servicio al público, residencias o una clínica universitaria, revisa cómo tratamos esos casos en paneles solares para oficinas y en paneles solares para hospitales. Trabajamos planteles en Mérida y en el resto de nuestras ciudades, y si algún término técnico de esta página te quedó a medias, está definido en nuestro glosario.

Preguntas frecuentes

Lo que preguntan en escuelas

¿Una escuela necesita baterías?

En la gran mayoría de los casos, no. Una escuela consume de día y de lunes a viernes, que es exactamente cuando el sistema produce, así que casi toda la energía se autoconsume en el momento y no hay un consumo nocturno que valga la pena guardar. Las excepciones son los planteles con turno vespertino muy cargado, los que rentan canchas con alumbrado de noche y los campus universitarios con laboratorios o centros de datos que no se apagan.

¿Qué pasa con el sistema durante las vacaciones de verano?

Sigue produciendo, y como el plantel está vacío, casi toda esa energía se entrega a la red. No se pierde: se convierte en un crédito dentro del esquema de compensación de tu contrato de interconexión y se descuenta de los meses en que sí hay clases. Ese crédito tiene una vigencia, así que el sistema se dimensiona para el ciclo completo y no para llenar el techo.

¿Cuándo conviene instalar en una escuela?

En vacaciones, con el plantel vacío. Eso obliga a decidir con meses de anticipación, porque entre la firma, el pedido de equipo y el trámite de interconexión ante CFE pasa tiempo. La regla práctica es fijar primero la ventana de obra y contar hacia atrás desde ahí para saber cuándo hay que tener el acuerdo firmado.

¿Se puede instalar con alumnos en el plantel?

Sí, con protocolo. Se acordona el área, se retira el acceso a azoteas, se usan rutas que no cruzan patios ni pasillos de alumnos y las maniobras de izaje se hacen antes del horario de entrada o después de la salida. Aun así, el grueso de la obra siempre se programa en periodo vacacional; lo que se deja para días de clase son actividades que no implican carga suspendida ni áreas abiertas.

El plantel no tiene techo suficiente, ¿qué opciones hay?

La primera es repartir el arreglo entre varios edificios en lugar de saturar uno. La segunda es la techumbre de estacionamiento, que sostiene los paneles y a la vez da sombra en la zona de ascenso y descenso; cuesta más por kW instalado porque incluye toda la estructura, pero resuelve dos problemas. La tercera, si el techo es de lámina vieja, es repararlo o cambiarlo antes de instalar, nunca después.

¿Cambia algo si la escuela es pública?

La técnica no cambia; el trámite sí. Hay que revisar a nombre de quién está el servicio de CFE, quién es el titular del inmueble, de dónde viene el recurso y qué reglas tiene ese recurso sobre la propiedad del equipo instalado. Todo eso se resuelve por escrito antes de ordenar material, porque un sistema instalado sin la autorización del titular es un problema heredado.

¿Se puede usar el sistema como material de clase?

Sí, y es de lo que más se aprovecha. Con una pantalla en el patio o en la entrada que muestre la potencia que se está generando ahora, la energía del día y la acumulada del ciclo, el sistema se vuelve material didáctico permanente para física, matemáticas y ciencias. Usa la misma plataforma de monitoreo que ya viene con el sistema, así que no es equipo aparte.

¿Cómo se cotiza un sistema para escuela?

Por kW instalado, es decir por la potencia del sistema, y el alcance debe decir marca, modelo y cantidad de paneles, inversor, estructura, protecciones, obra civil y puesta en marcha. Dos propuestas solo son comparables cuando ambas dicen cuántos kW son y qué incluyen. Para presentar en consejo conviene además el retorno expresado en ciclos escolares, que es la unidad con la que esa mesa decide.

¿Cada cuánto hay que limpiar los paneles de un plantel?

Depende de tu zona y de tu entorno. En planteles con canchas de tierra, con arbolado grande que suelta hoja o cerca de una avenida con mucho polvo, la limpieza se programa más seguido que en una casa. Lo que sí hacemos siempre es calendarizarla en vacaciones o en fin de semana, para no tener personal trabajando en azoteas con alumnos abajo.
